Установка душевой кабины: несложной алгоритм решения

24-06-2017
Канализация

Установка душевой кабины самостоятельно, без привлечения экспертов, в полной мере вероятна. Более того, сделав все работы сами, мы не только сможем обеспечить нужное нам уровень качества, но и существенно сократим затраты.

Естественно, приступать к решению таковой задачи необходимо по окончании фундаментальной теоретической подготовки. И тут вам будет нужна пошаговая инструкция, приведенная в разделах нашей статьи.

Правильно собрать такую конструкцию может каждый!

Подготовка помещения

Прокладка коммуникаций

Установка душевой кабинки предполагает достаточно важную реконструкцию всей ванной комнаты, так что браться за работу стоит в начале ремонта.

На начальной стадии нам необходимо подготовить все коммуникации:

Прокладка труб в штробах
  • По окончании снятия отделки со стенку и пола берем перфоратор с насадкой-долотом и проделываем в стенках штробы для труб водоснабжения.
  • В штробы устанавливаем кронштейны, к каким крепим полиэтиленовые либо металлопластиковые трубы, присоединенные к стоякам тёплой и холодной воды.
  • Затем закрепляем выводы труб на стене и заделываем штробы строительным раствором.
  • Так же поступаем и с полом: проделываем канавку, в которую укладываем канализационную трубу, подключенную к стояку. Вывод располагаем на уровне пола так, дабы к нему возможно было подключить сифон, расположенный под поддоном.
  • В случае если в ванной нет розетки, то делаем еще одну штробу, в которой укладываем кабель для подключения кабинки к электросети.

Обратите внимание! Кабель стоит поместить в гидроизоляционную гофротрубу либо пластиковый короб.

  • В большинстве случаев, установка душевой своими руками в квартире требует вмешательства и в вентиляционную систему. Кабинки открытого типа не являются герметичными, потому при их применении в помещении возрастает уровень влажности. Естественной вытяжки для ее удаления очевидно не хватит, так что нам необходимо прочистить воздуховод и разместить в нем вытяжной вентилятор.
Вентилятор под потолком

Лишь по окончании того, как все коммуникации будут проложены, возможно приступать к отделке стен и пола.

Гидроизоляция и отделка

Как мы отметили выше, наличие душевой кабинки фактически всегда ведет к увеличению влажности в ванной комнате. Соответственно, чтобы не было поражения плесневыми грибками нам нужно выполнить ряд мероприятий.

Облицовка стен кафелем

Работаем по таковой схеме:

  • Делаем черновое выравнивание стен и пола. Особенное внимание уделяем участку под душевой.
  • После этого обрабатываем бетон проникающим антисептиком. Делается это чтобы максимально стереть с лица земли колонии микроорганизмов и споры плесневых грибов, находящиеся в порах.
  • На стены наносим проникающую грунтовку на базе жидкого акрила. Она не только создаст дополнительный влагозащитный барьер, но и обеспечит сцепление облицовки с основанием.
  • Гидроизоляцию пола делаем по одной из двух доступных технологий. Возможно уложить на основание водонепроницаемую мембрану, а возможно нанести жидкий состав на базе битума либо каучука. Обмазочная гидроизоляция есть более трудоемкой, но одновременно с этим она существенно действеннее.

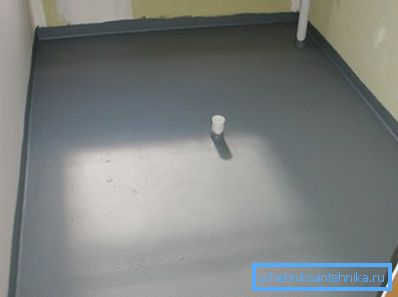

Пол с гидроизоляцией
  • Поверх гидроизоляции укладываем армированную стяжку толщиной около 5 см. Класть кафель на битум либо мембрану из ПВХ, сами понимаете, проблематично.
  • Применяя влагостойкий клей на цементной базе, облицовываем пол и стенки кафельной плиткой. По окончании полимеризации клея затираем швы пастой, в состав которой в обязательном порядке должен входить силикон – так жидкость не будет просачиваться к бетону.

Само собой разумеется, из-за всех дополнительных гидроизоляционных  мероприятий цена отделки возрастет, но альтернативы, пожалуй, и нет. Защищать помешение от жидкости необходимо в любом случае, и чем действеннее мы это сделаем, тем более комфортным будет микроклимат в ванной комнате.

Монтаж кабинки

Установка поддона

В большинстве случаев, схема установки душевой кабины поставляется в наборе с самим изделием. В случае если же вам не повезло, и инструкции вместе с деталями нет, либо вы по большому счету собираете душ из самостоятельно подобранных элементов – не беда. Сам процесс монтажа в большинстве случаев интуитивно понятен, и ниже мы рассмотрим его основные аспекты.

Часть сборочной документации

Затевать сборку конструкции необходимо снизу вверх, потому на начальной стадии нам направляться верно установить поддон. От качества исполнения данной задачи сильно зависит итоговый итог, по причине того, что наличие стабильного основания очень принципиально важно.

Работаем так:

  • Низкие поддоны достаточно несложны в монтаже. В случае если мы попытались и вывели канализационную трубу на уровень пола, то нам остается лишь подключить сифон и поставить чашу поддона на выбранное место.

Обратите внимание! Время от времени для герметизации и крепления применяют монтажную пену либо слой раствора, но делать это отнюдь не обязательно.

На фото – низкий поддон в процессе укладки на подушку из цемента
  • Средние и глубокие поддоны более непросты в работе. Они в большинстве случаев комплектуются каркасом, потому нам необходимо собрать опорную конструкцию и присоединить ее к изнаночной стороне основания душевой кабины.
  • Потом поддон с опорами устанавливаем н пол и присоединяем к сифону. В большинстве случаев для данной цели употребляется маленький отрезок гибкой гофры, который разрешает перемещать нижнюю часть кабинки по окончании подключения.
  • После этого берем уровень и контролируем, как ровно стоит вся конструкция. При наличии мельчайших отклонений от плоскости используем гаечный ключ и вращением регулировочных гаек на ножках корректируем положение изделия.
Устройство каркаса для глубоких моделей
  • По окончании окончательного выравнивания контролируем герметичность присоединения сифона, вливая в поддон маленькое количество воды. Делать это необходимо как раз сейчас, потому, что в ходе корректировки положения каркаса сифон может «отойти» от крепления.

Лишь в том случае, в то время, когда сифон закреплен идеально, приступаем к установке боковых панелей, закрывающих борта поддона –так называемой «юбки».

Затем шепетильно герметизируем все щели силиконом. Собирать верхнюю часть лучше на следующий сутки – так герметик успеет полимеризоваться.

Сборка верхней части

Предстоящая установка душевых кабинок предусматривает монтаж ограждения, подключение оборудования и закрепление крыши.

Все эти действия делаем в таковой последовательности:

  • К поддону крепим вертикальные стойки и направляющие для неподвижных частей ограждения. В случае если это нужно, устанавливаем отдельные направляющие, по которым будут двигаться скользящие створки дверей.
  • Собираем рамы, в каковые устанавливаем или поликарбонатные панели, или стекла. При применении упрочненных стекол либо триплекса вероятно кроме этого безрамное остекление.
Каркас в процессе сборки
  • В пазы направляющих укладываем или уплотнительный полимерный профиль, или слой силиконового герметика.
  • Устанавливаем остекление, шепетильно сглаживая все панели.
  • Раздельно собираем створки дверей: на торцы надеваем гидроизоляционный уплотнитель, а в особые отверстия вставляем ручки, каковые затягиваем крепежными гайками с полимерными прокладками.
Уплотнитель на торце

Обратите внимание! Многие производители комплектуют дверцы кабинок уплотнительными контурами с магнитными вставками. Такие изделия весьма эргономичны, потому, что облегчают плотное закрытие дверей.

  • Створки или навешиваем на петли, или устанавливаем на направляющие. Контролируем движение створок: они не должны нигде «затирать» при взаимодействии с другими деталями кабинки. В случае если затирание найдено, корректируем положение створок, вращая регулировочные винты на петлях или особых роликах.
Регулировка дверных створок

Потом подключаем оборудование:

  • Шланги от крана и душа присоединяем к выводам системы водоснабжения.
  • Провода собираем в клеммную колодку и подключаем к электросети, не забывая о качественной изоляции.

Затем собираем крышу:

  • В корпус устанавливаем лейку душа, вентилятор, подсветку, динамик и другие компоненты.
  • Подключаем все коммуникации к проводам и внутренним шлангам.
  • Надеваем крышу на стойки и фиксируем крепежными болтами.

Затем контролируем работоспособность всех систем. В случае если функционирование кабинки не вызывает нареканий, берем силиконовый герметик и промазываем все швы, снабжая защиту от протекания.

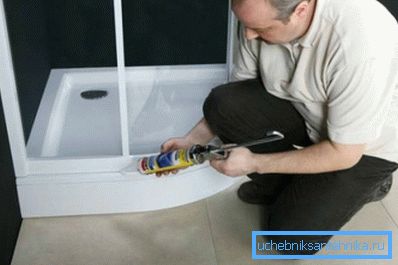

Все стыки нужно загерметизировать

Силикон в закрытых швах сохнет около дней, так что пользоваться кабинкой возможно через 24 часа по окончании установки.
